UV 打印弹性预算怎么做:按实际订单量重算成本与分析差异

用实际订单量、合格面积或机器工时重算 UV 打印弹性预算,区分业务量变化与价格、用量和效率差异。

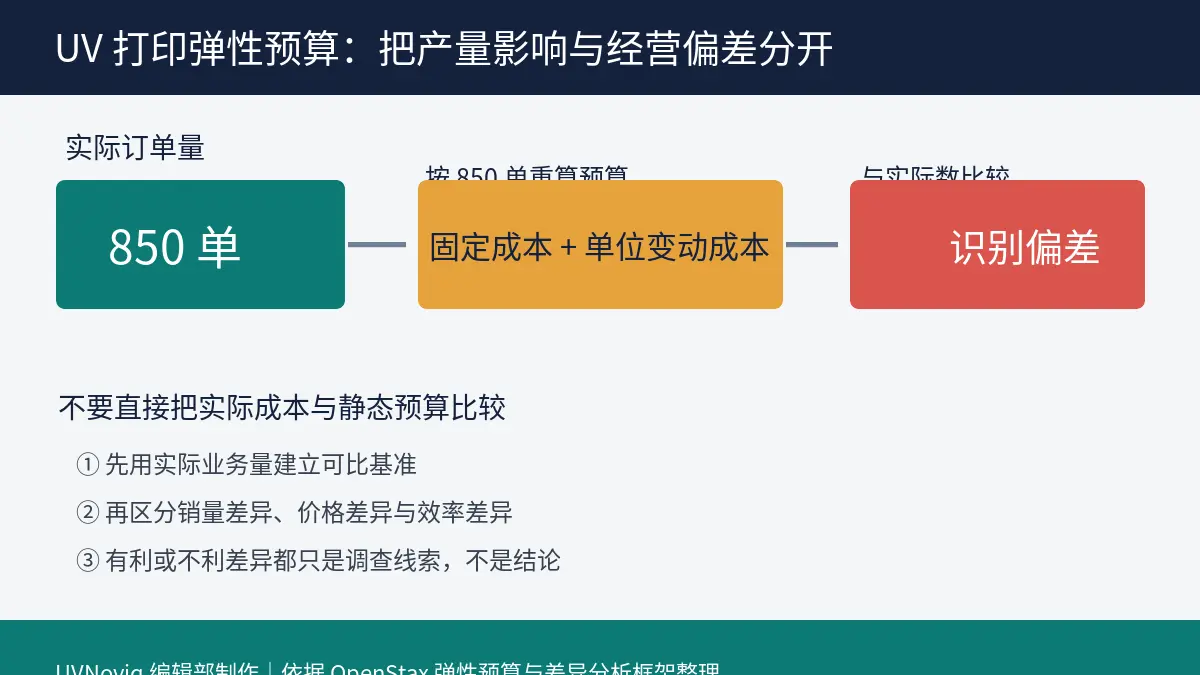

UV 打印弹性预算按实际订单量重算成本并识别经营偏差的流程数据卡片

摘要:UV 打印业务的实际订单量常与月初计划不同,直接拿实际成本和原静态预算比较,会把业务量变化与真正的价格、用量或效率偏差混在一起。弹性预算先按实际产量或有效机器工时重算可比成本,再分析差异,适合月度复盘,但前提是固定成本、单位变动成本和业务量口径记录可靠。

UV 打印弹性预算按实际订单量重算成本并识别经营偏差的流程数据卡片
UV 打印弹性预算与差异分析顺序。图片:UVNoviq 编辑部制作;依据 OpenStax 弹性预算与预算评价章节整理。

为什么静态预算不能直接评价本月成本

静态预算以一个预定业务量建立。例如月初按 1,000 个订单或 160 个机器小时预计墨水、板材、包装、人工和制造费用。如果实际只有 850 个订单,耗材总额低于静态预算并不自动代表节约;反过来,实际完成 1,150 个订单时总耗材超过预算,也不自动代表失控。

OpenStax 对弹性预算的定义是:根据不同销售或生产量调整预算,并在分析期按实际业务量形成可比基准。对 UV 打印车间而言,核心不是机械套用“每单”口径,而是为不同成本选择合理驱动因素。板材可按合格面积或领用量,墨水可按作业记录与库存消耗,电费可按有效机器工时,包装可按交付件数;厂房租金、基础软件订阅等短期内通常更接近固定成本。

建立弹性预算的四步方法

1. 固定分析范围与业务量口径

先确定分析的是一个车间、一台设备还是某类订单,并统一期间。订单数量容易取得,但不同订单的面积、墨层、白墨覆盖和打印遍数差异很大。产品组合变化明显时,可改用合格打印面积、RIP 记录的作业面积、有效机器工时,或分产品族分别计算。口径应在月初预算、实际记录和月末复盘中保持一致。

2. 把成本按行为拆开

  • 单位变动成本:随选定业务量近似变化的板材、墨水、包装和计件外协等。
  • 固定成本:在当前相关范围与短期期间内不随订单量明显变化的租金、固定订阅或基础人员配置。
  • 混合或阶梯成本:包含基本费和用量费的电力、达到产能阈值后新增班次等,应单独建模,不宜强行放进一种类别。

“固定”不是永久不变,“变动”也不等于与销售额严格同比。只应在当前产能、班次和期间的相关范围内使用这些关系。设备大修、临时加班、新增固化灯或订单组合突变,都可能破坏原成本函数。

3. 按实际业务量重算可比预算

基础公式可写为:弹性预算成本 = 预算固定成本 + 预算单位变动成本 × 实际业务量。若有多个驱动因素,应分项计算后汇总,而不是让所有费用都乘同一个订单量系数。

举例说,预算单位变动成本为每单 36 元,月固定成本 28,000 元,实际完成 850 单,则可比预算是 58,600 元,而不是继续使用按 1,000 单编制的 64,000 元静态预算。实际成本应与 58,600 元比较;这个示例只解释方法,不代表任何设备或企业的行业标准成本。

4. 将差异拆成可行动的问题

实际成本与弹性预算的差额可以指向进一步调查,但本身不是原因。墨水不利差异可能来自采购价格、白墨覆盖增加、喷嘴维护、返工或库存记录误差;板材有利差异也可能来自使用更便宜但不适合的材料。OpenStax 提醒,有利差异与不利差异都不能单独下结论:少花钱可能牺牲质量,多花人工也可能伴随更低废品率。

UV 打印月度差异表应记录什么

  • 预算业务量、实际业务量及口径,例如合格平方米或有效机器小时。
  • 每个成本项目的预算固定部分、预算单位费率、弹性预算额与实际额。
  • 墨水、板材、人工、返工、维护和外协的来源记录及负责人。
  • 差异金额、差异比例、调查阈值、初步原因和证据状态。
  • 一次性事项,例如紧急维修、样机测试、促销打样或库存调整。

实际数据可从本站的UV 打印订单成本记录方法建立;现金流另见现金预算。发现返工或报废差异时,可用返工与报废成本记录追到订单和原因码。弹性预算用于经营比较,不替代盈亏平衡分析或现金安全判断。

适用范围与限制

弹性预算适合业务量波动明显、成本记录可以按期间归集的内部管理复盘。它不是财务报表会计政策,也不能自动证明某项支出合理。样品、返工、停机、待机、跨月领料和库存盘点差异若未单独记录,计算结果会产生误导。订单结构变化很大时,应按材料、墨层、打印模式或设备组分层,避免用一个平均单位成本掩盖产品组合影响。

差异调查应设重要性阈值,同时保留质量、交期、安全与客户投诉等非财务指标。不能为了制造“有利差异”推迟必要维护、少做安全检查或使用未经验证的材料。

关键事实

  • 静态预算以单一预定业务量编制,业务量改变时不宜直接用于成本评价。
  • 弹性预算按实际业务量重算预算收入或成本,使实际数与可比基准对照。
  • 固定、变动、混合和阶梯成本应按相关范围分别处理。
  • 有利与不利差异都只是调查线索,不能脱离质量、效率与业务组合解释。
  • UV 打印可按订单、合格面积或有效机器工时建立驱动因素,但前后口径必须一致。

常见问题

订单少了,实际成本低于月初预算,算节约吗?

不能直接判断。应先按实际订单量或更合适的业务量重算弹性预算,再比较实际成本;否则业务量下降本身就会造成表面上的有利差异。

所有成本都能按打印平方米调整吗?

不能。租金等短期固定成本通常不随面积变化,人工、电力和维护也可能呈混合或阶梯关系,应为各项目选择适当驱动因素。

差异为正就说明负责人表现不好吗?

不一定。需要结合价格、用量、订单组合、返工、质量和交付证据调查。更高成本可能对应更高质量或异常维修,较低成本也可能来自延期维护。

弹性预算能代替现金预算吗?

不能。弹性预算主要改善经营结果的可比性;现金预算关注实际收付款时间、最低余额和融资需求,两者回答的问题不同。

参考资料

  1. OpenStax:7.4 Prepare Flexible Budgets
  2. OpenStax:7.5 Explain How Budgets Are Used to Evaluate Goals

关键事实

  • 静态预算以单一预定业务量编制,业务量变化时不能直接评价成本。
  • 弹性预算按实际业务量重算可比成本。
  • 不同成本项目应选择适当驱动因素。
  • 有利与不利差异都需要结合质量和效率证据调查。
  • UV 打印可按订单、合格面积或有效机器工时建模。
